安裝指南及注意事項
施工前注意事項
一、人造石在運輸、搬運過程中,應避免滾摔、碰撞造成板材存在暗裂或損傷。室外堆放時,應蓋上防水布以防雨、防曬、雪淋濕。
二、施工前一定要重視基面處理這一環節,作為整個安裝質量的關鍵一步,在石材安裝前必須確?;?先行打底水泥砂漿)結實、平整、無空鼓;基底面上清潔干凈、無眀水、無油污、脫模劑、拂塵和松散物等污漬; 同時確保基面缺陷已處理完畢,無結構裂縫和收縮裂縫。
三、保證基面在人造石材安裝前已經完全固化。
安裝施工指南
一、墻體的鋪貼
1.先將墻壁的基面用清水淋濕,待表面無明水時方可作粘結劑施工。

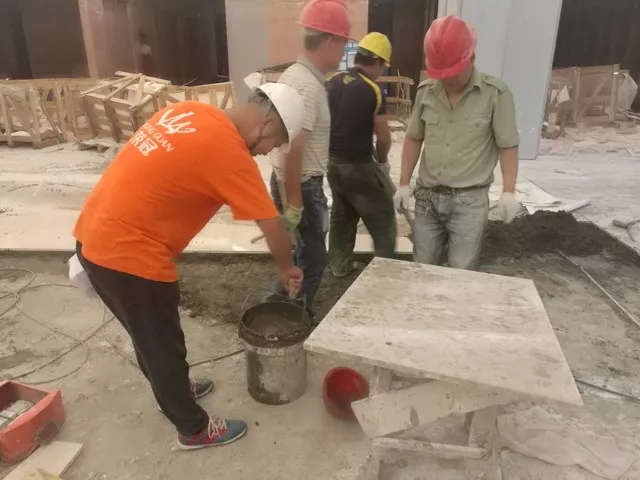

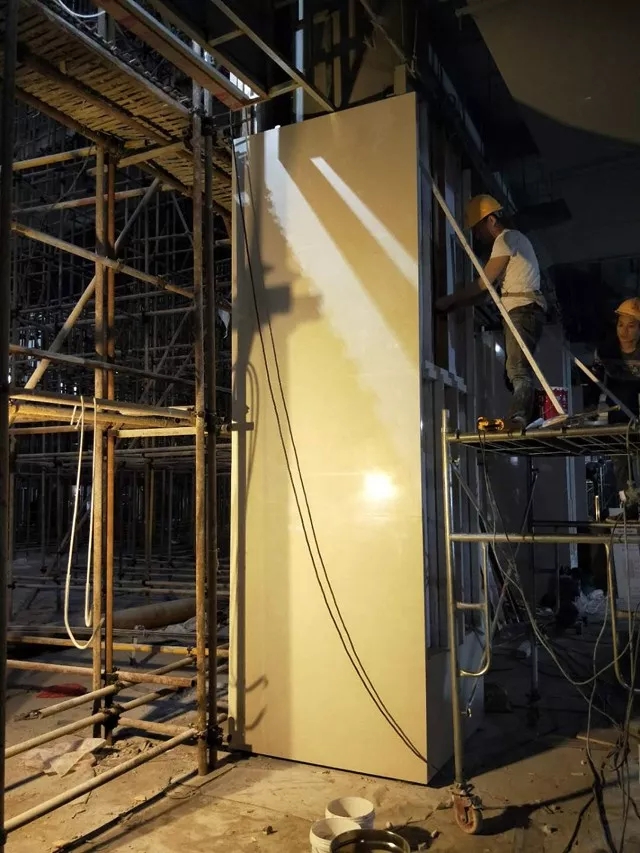

2.確認基面無明水,在基面批刮專用人造石膠粘劑(條形狀/滿批刮)厚度3mm-5mm,石材背面同樣做法,厚度為23m,然后粘貼石材。
3.批刮上基面的專用人造石材膠粘劑應在規定時間內用完(按膠粘劑產品使用說明要求),不宜超時粘貼;粘貼石材時要輕微扭轉和上下搓動石材或用橡膠輕輕敲打,使人造石材與膠粘劑緊密結合。(針對墻身鋪貼,施工隊亦可根據設計要求加掛銅線加固)
4.校正水平與鄰板之間的接縫,注意石材之間應預留1.5-2mm或以上的接縫,以防石材膨脹及結構體收縮導致石材突起或破裂。
5.初步清潔附在板材表面的的污物,粘貼好的石材至少要三天后(可根據人造石專用粘貼劑的使用說明)方可進行清縫、填縫處理,讓墻體內里的水分充分排出,填縫時應使用人造石材專用的填縫劑。
6.填縫處理后清潔(不能用含酸堿性清潔劑,應采用專用人造石清潔劑)附在板材表面的填縫料及污物。
7.在運輸、鋪貼過程石材易受撞擊、刮傷和污染,尤其在鋪貼過程中,大量的雜物會對石材表面造成損害。通常在石材鋪貼后,才把薄膜撕開。

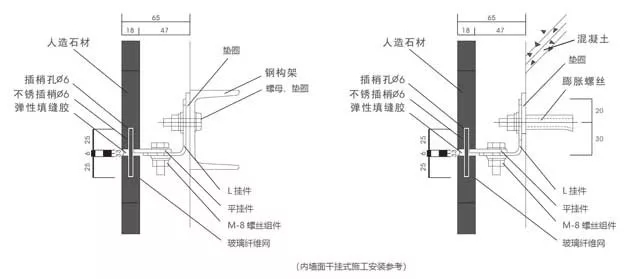

二、內墻面干掛式施工安裝
三、地板的鋪貼
1.先將地面用清水噴灑清潔地面的灰塵,待表面無明水時方可作粘結劑施工。
2.確認基面無明水,然后用較稀釋的粘結劑先均勻掃一下基面,然后在基面批刮專用人造石粘結劑(條形狀/滿批刮)厚度3-5mm,石材背面同樣做法,厚度為2-3mm,然后粘貼石材。
3.批刮上基面的專用人造石材膠粘劑(按膠粘劑產品使用說明要求)方可達到最佳效果,不宜超時粘貼;鋪上石材后,用橡膠錘輕輕敲打,使新粘人造石完全與膠粘劑緊密貼合。
4.校正水平與鄰板之間的接縫,注意石材之間應預留1.5-2mm或以上的接縫,以防石材膨脹及結構體收縮導致石材突起或破裂。

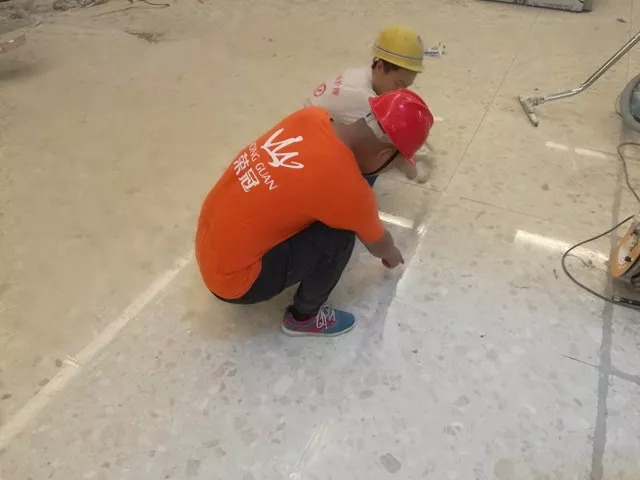

5.初步清潔附在板材表面的的污物,粘貼好的石材至少要十五天后(可根據專用人造石粘貼劑的使用說明)方可進行清縫、填縫處理(讓石材底部的水分充分排岀,如遇天氣潮濕時間要長一些),收縫時應使用專用人造石材填縫劑。
6.填縫處理后清潔(不能用含酸堿性清潔劑,應采用專用人造石清潔劑)附在板材表面的填縫料及污物

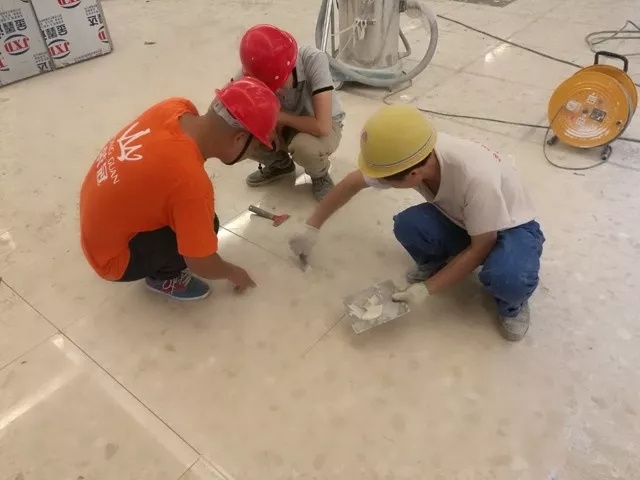

7.注意事項:大面積鋪裝時,應于適當縱橫反向間隔12-15mm處設8-10mm伸縮縫,以防地表及結構體膨脹、收縮導致石材突起或破裂。
8.在運輸、鋪貼過程石材受撞擊、刮傷或污染,尤其在鋪貼過程中,大量的雜物會對石材表面造成損害。通常在石材鋪貼后,才把薄膜撕開。
榮冠從2005年起專注人造石工程服務十年有余,形成了完善的工程服務體系。我們會針對每個項目實際情況,提供《人造石鋪貼指導方案》、施工前的技術交底、施工過程中的適時現場指導、后期養護指導、區域經理專人專項負責等,提供成熟的人造石工程系統化的服務。
